Перевозка негабаритных и тяжеловесных грузов по зимникам: техника, ограничения и подготовка маршрута
Почему перевозку по зимнику нельзя планировать как обычную автодоставку
На карте маршрут может выглядеть вполне привычно: точка отправления, несколько сотен или тысяч километров дороги и конечный объект. На практике последние участки пути в Якутии и других северных регионах могут полностью изменить требования к перевозке.
Магистраль заканчивается, начинается зимник, появляются ледовые переправы, ограничения по массе, узкие технологические дороги и площадки, где длинному автопоезду ещё нужно суметь развернуться.
Для стандартного груза это усложняет маршрут. Для оборудования массой в десятки тонн или конструкции длиной 15–20 метров каждая такая особенность становится критичной.
Поэтому перевозка негабарита по зимнику начинается не с поиска трала, а с анализа всей дороги до фактической точки выгрузки.
«Альтернатива» организует автомобильные перевозки грузов, в том числе по зимним маршрутам Якутии и Сибири.

Какие грузы приходится перевозить по зимникам
Зимние дороги используются не только для обычного снабжения. По ним доставляют технику и оборудование для строительства, энергетики, добывающих предприятий и месторождений.
Это могут быть:
- экскаваторы и бульдозеры;
- буровое оборудование;
- трансформаторы;
- дизель-генераторные установки;
- резервуары;
- металлоконструкции;
- технологические блоки;
- модульные сооружения;
- крупные узлы промышленного оборудования.
При подготовке важны не только масса и три габаритных размера. Нужно знать, где расположен центр тяжести, можно ли демонтировать отдельные элементы, каким образом груз будет крепиться и чем его смогут выгрузить на конечном объекте.
Один и тот же груз может потребовать совершенно разной схемы перевозки в зависимости от состояния дороги и сезона.
Чем негабарит отличается от тяжеловесного груза
Эти понятия часто идут рядом, но задачи у перевозчика возникают разные.
Негабаритный груз выходит за стандартные размеры транспортного средства или автопоезда. Основными проблемами становятся ширина, высота, длина, повороты, мосты, линии коммуникаций и возможность встречного разъезда.
Тяжеловесный груз создаёт повышенную нагрузку на тягач, полуприцеп, оси, мосты и дорожное покрытие.
Иногда груз одновременно и крупногабаритный, и тяжёлый. Тогда маршрут приходится проверять сразу по обоим параметрам.
Какой транспорт используют на зимних маршрутах
Для сложной перевозки недостаточно сказать: «нужен трал».
Трал решает вопрос размещения груза, но ещё остаётся вопрос, какой тягач сможет провести этот состав по конкретному маршруту.

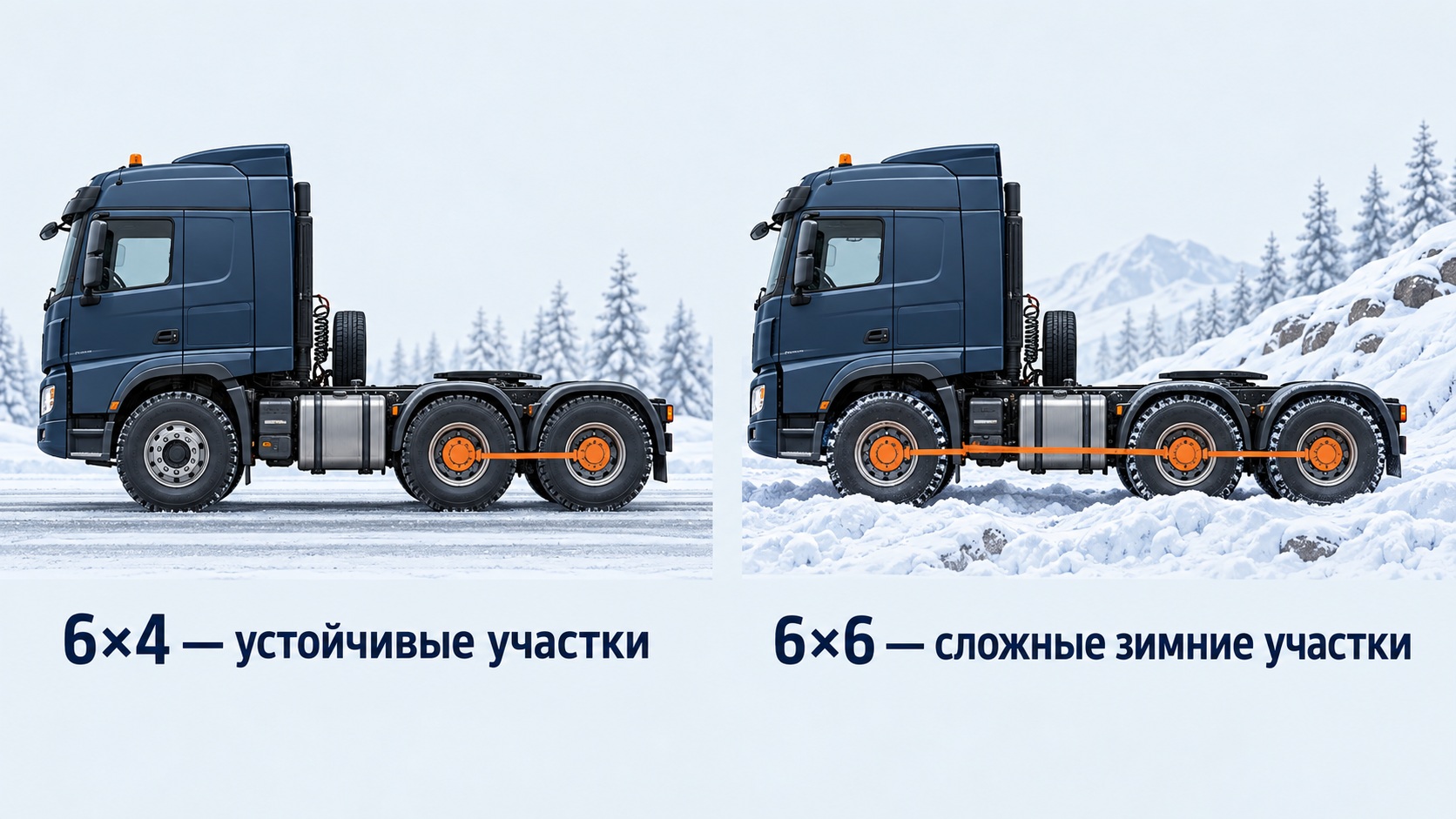

На относительно устойчивых участках может применяться тягач 6×4. Когда ухудшается сцепление, появляются снежные участки, подъёмы или нестабильное покрытие, могут понадобиться полноприводные машины 6×6.
Для особенно сложных дорог используется и техника большей проходимости.
Сам груз может перевозиться на:
- низкорамном трале;
- раздвижной платформе;
- тяжеловозном модульном полуприцепе;
- специализированной площадке.
Решение зависит не столько от названия груза, сколько от его массы, размеров и маршрута.

Почему низкий трал не всегда решает проблему
Низкорамный полуприцеп помогает уменьшить общую высоту автопоезда и снижает центр тяжести. Но на зимнике есть ещё один параметр — дорожный просвет.
Слишком низкая платформа может оказаться неудобной там, где есть:
- неровности;
- снежные перемёты;
- колейность;
- резкие изменения профиля дороги.
Получается компромисс: с одной стороны, нужно уменьшить высоту груза, с другой — сохранить достаточную проходимость состава.
Именно поэтому транспорт выбирают после изучения маршрута, а не наоборот.

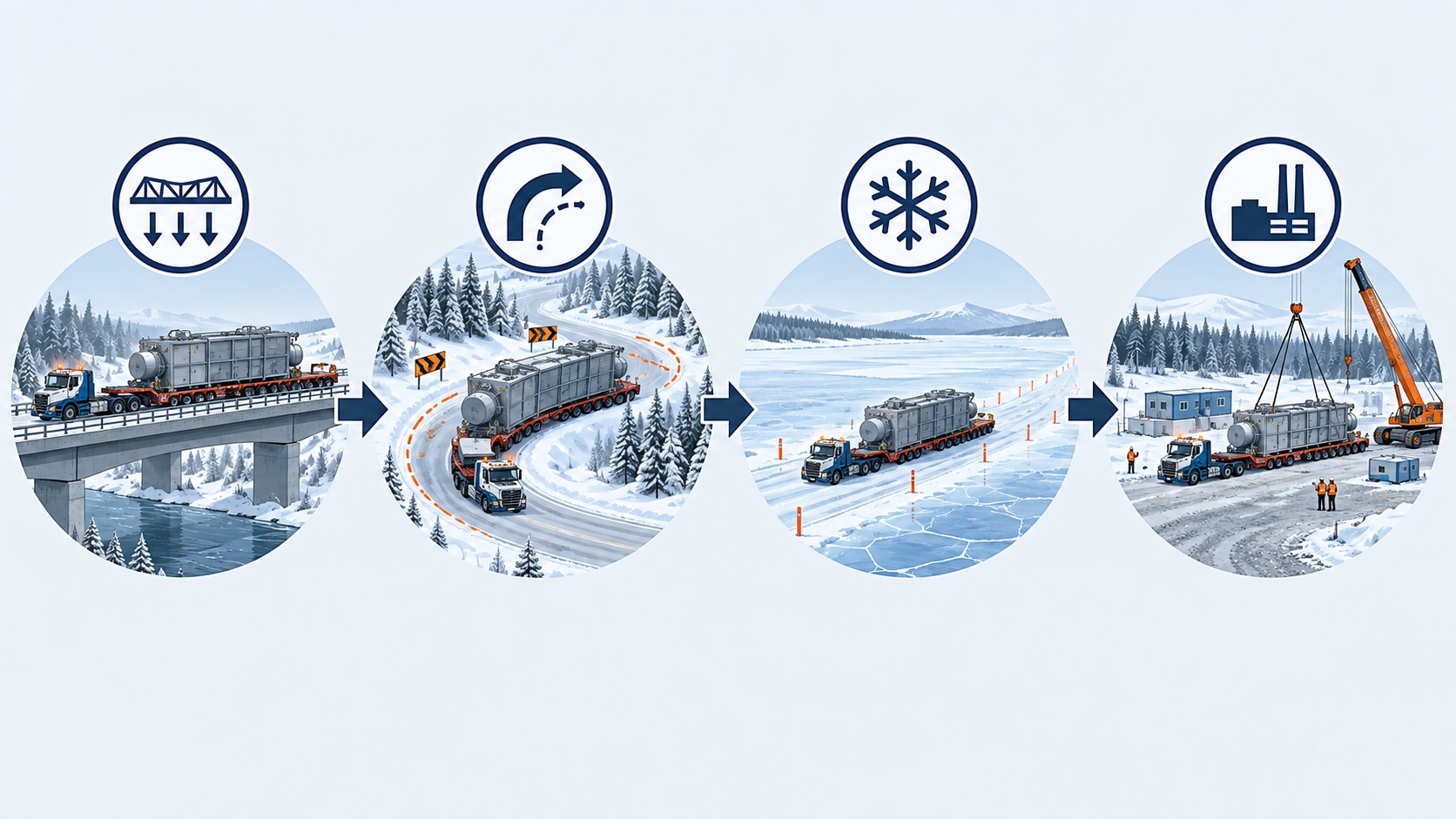

Что проверяют при подготовке маршрута
Для обычной доставки иногда достаточно навигатора и информации о дорожных ограничениях. Для негабарита этого мало.
Маршрут желательно пройти буквально «по точкам».
Проверяются:
- мосты и допустимые нагрузки;
- ширина проезжей части;
- высотные ограничения;
- радиусы поворотов;
- подъёмы и спуски;
- ледовые переправы;
- места для остановки;
- участки возможного разъезда;
- последние километры до объекта;
- площадка выгрузки.
Особенно внимательно нужно относиться к последней миле. Доставить груз до ближайшего посёлка — ещё не значит доставить его на месторождение.

Ледовая переправа — отдельный участок маршрута
Для тяжёлого автопоезда переправа через замёрзшую реку может стать главным ограничением всей перевозки.
Допустимая нагрузка зависит от фактического состояния льда и требований организации, отвечающей за конкретную переправу. Эти параметры могут изменяться в течение сезона.
Кроме массы обычно регламентируются:
- скорость;
- дистанция между автомобилями;
- порядок движения;
- остановки на льду.
Поэтому показатели предыдущего сезона нельзя автоматически переносить на новую перевозку.
Для тяжеловесного состава ограничения нужно уточнять непосредственно перед отправкой.
Почему сроки имеют такое значение
У зимника есть рабочее окно.
В начале сезона дорога ещё набирает несущую способность. Весной она начинает быстро её терять.
Для перевозчика это означает, что один и тот же груз в январе и в конце марта может потребовать разной техники и даже другого решения по маршруту.
Наиболее тяжёлые позиции поэтому стараются отправлять тогда, когда дорожные условия наиболее стабильны.
При подготовке проекта лучше иметь резерв по времени. Планировать тяжеловесную перевозку на последние дни работы зимника — заведомо рискованная схема.

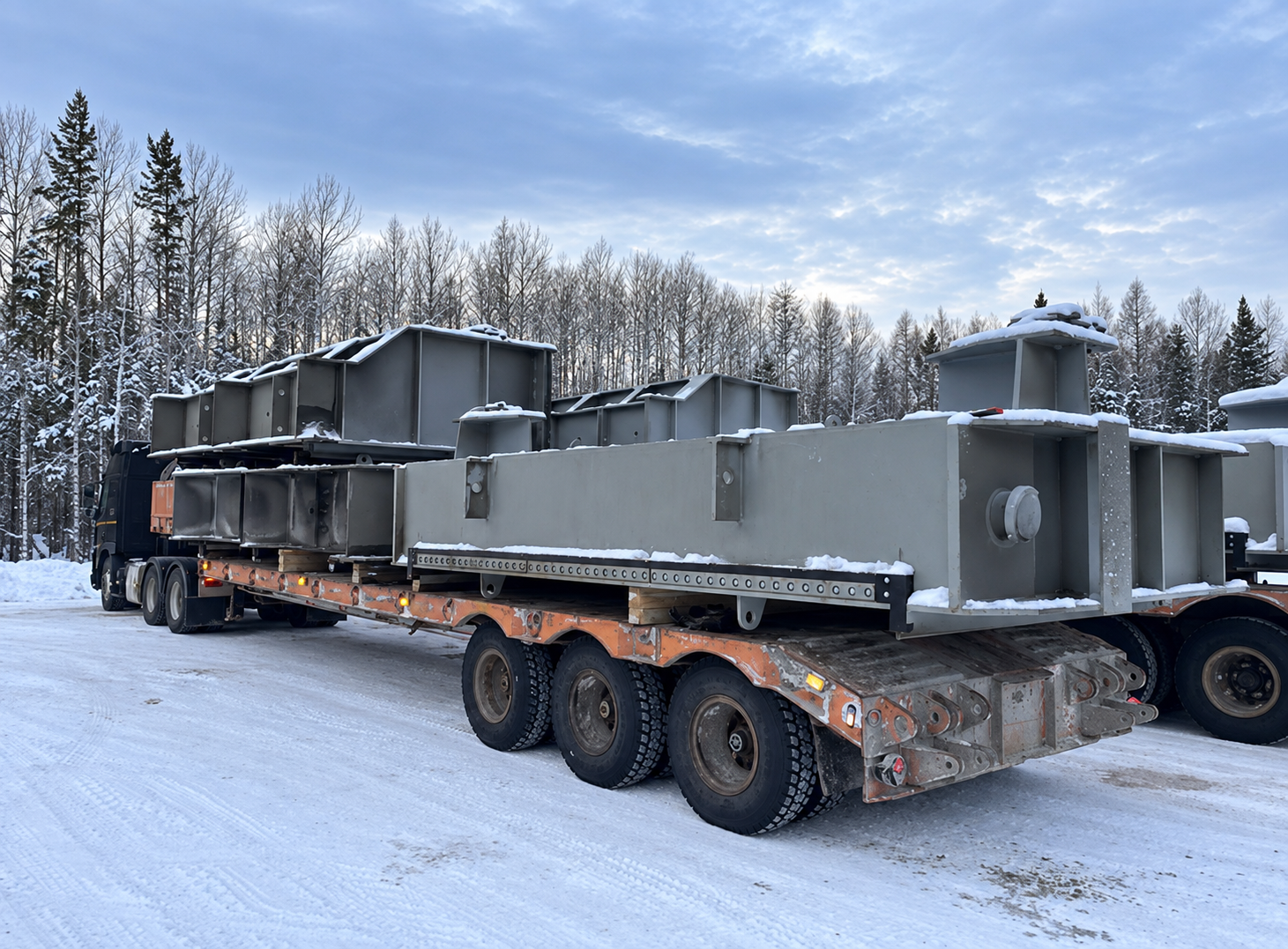

Что показывает практика перевозок по зимнику «Вилюй»
У «Альтернативы» есть практический пример перевозки крупногабаритных металлоконструкций по зимней дороге «Вилюй» на маршруте Братск — Усть-Кут — Светлый.
Отдельные грузовые места достигали массы до 40 тонн, длины до 18 метров и ширины до 3,5 метра. В проекте использовались тралы и полуприцепы, а тягачи 6×4 и 6×6 подбирались в зависимости от дорожных условий.
Показательна здесь не только техника.
Когда состояние зимника ухудшалось, перевозку адаптировали: использовали цепи противоскольжения, более проходимые тягачи, учитывали температуру и переносили движение тяжёлых машин на более благоприятное время суток.
Подробнее проект можно посмотреть в кейсе «Перевозка металлоконструкций в Якутию по зимнику „Вилюй“».

Негабарит: сначала маршрут, потом машина
Одна из типичных ошибок — сначала найти подходящий трал, а затем пытаться провести его до объекта.
Правильная последовательность обратная.
Сначала определяются:
- масса и размеры груза;
- возможный маршрут;
- ограничения каждого участка;
- допустимый габарит автопоезда;
- требования к проходимости;
- только после этого — тягач и полуприцеп.
Иногда после анализа выясняется, что груз целесообразно частично разобрать.
В другом случае выгоднее изменить точку формирования автопоезда или включить в маршрут другой вид транспорта.
Для таких задач могут использоваться мультимодальные перевозки.

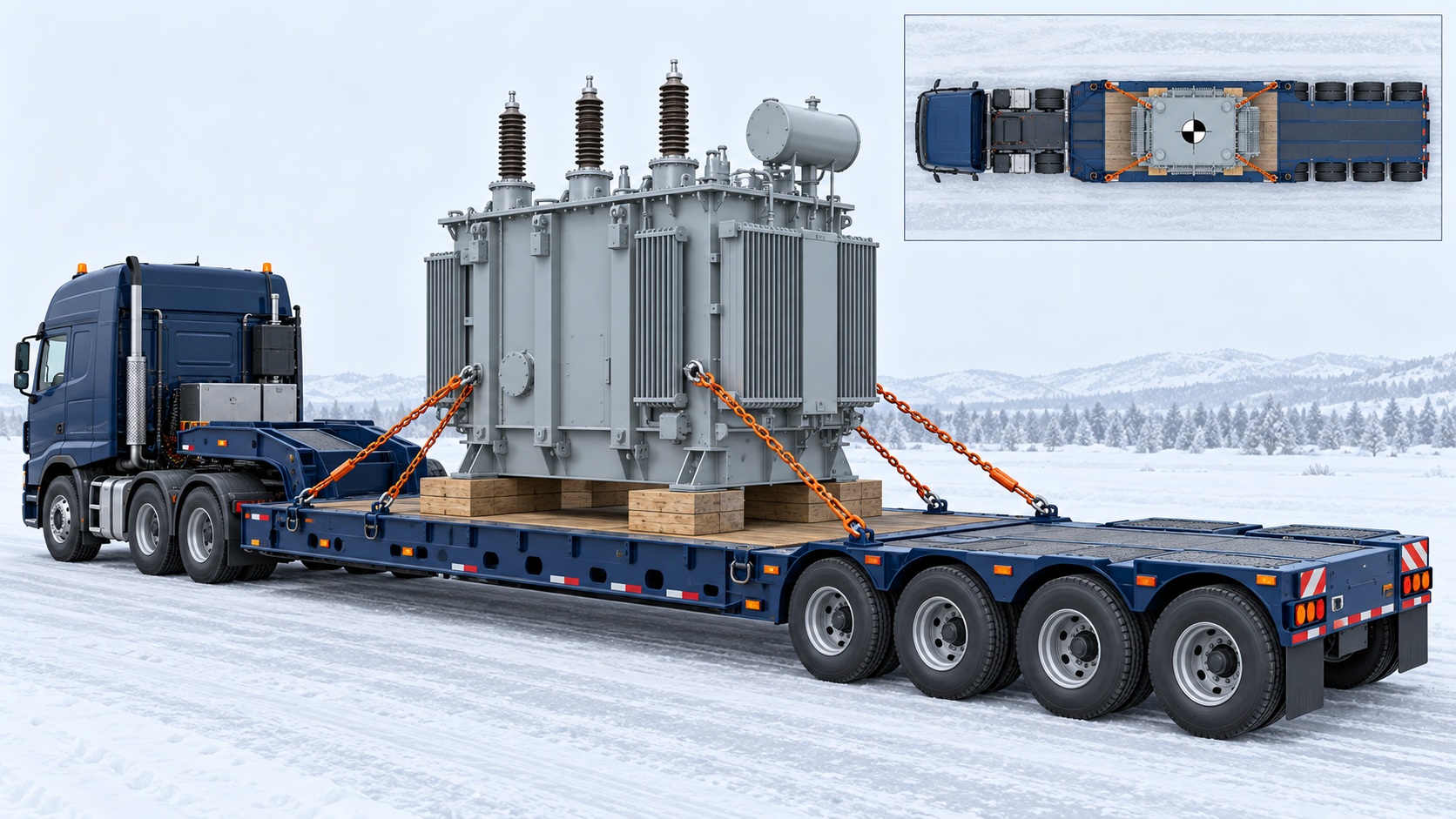

Как груз крепят на трале
Крепление особенно важно на сложной зимней дороге.
На асфальте груз испытывает одни нагрузки. На неровной дороге, подъёмах и спусках — совсем другие.
До отправки определяются:
- точки крепления;
- количество цепей или других элементов;
- допустимые углы крепления;
- необходимость упоров;
- положение центра тяжести;
- распределение нагрузки по платформе.
После первых километров сложного участка крепления желательно дополнительно контролировать.
Для дорогостоящего промышленного оборудования повреждение из-за неправильно выбранной схемы крепления может стоить значительно дороже самой перевозки.

Погрузка и выгрузка тоже входят в маршрут
Не всегда груз забирают на оборудованном складе и выгружают на площадке с готовым краном.
Перед подачей транспорта желательно заранее знать:
- чем груз будет загружаться;
- достаточна ли грузоподъёмность крана;
- позволяет ли площадка установить кран;
- есть ли место для трала;
- кто отвечает за строповку;
- чем выполняется выгрузка на объекте.
Если конечная площадка ограничена, это иногда влияет даже на выбор длины полуприцепа.
Доставка техники на месторождения
Для месторождений зимник часто является только последней частью маршрута.
До его начала оборудование может идти по федеральной дороге, железной дороге или другим видом транспорта. Затем груз перегружается на технику, подходящую для дальнейшего участка.
Типичная схема может выглядеть так:

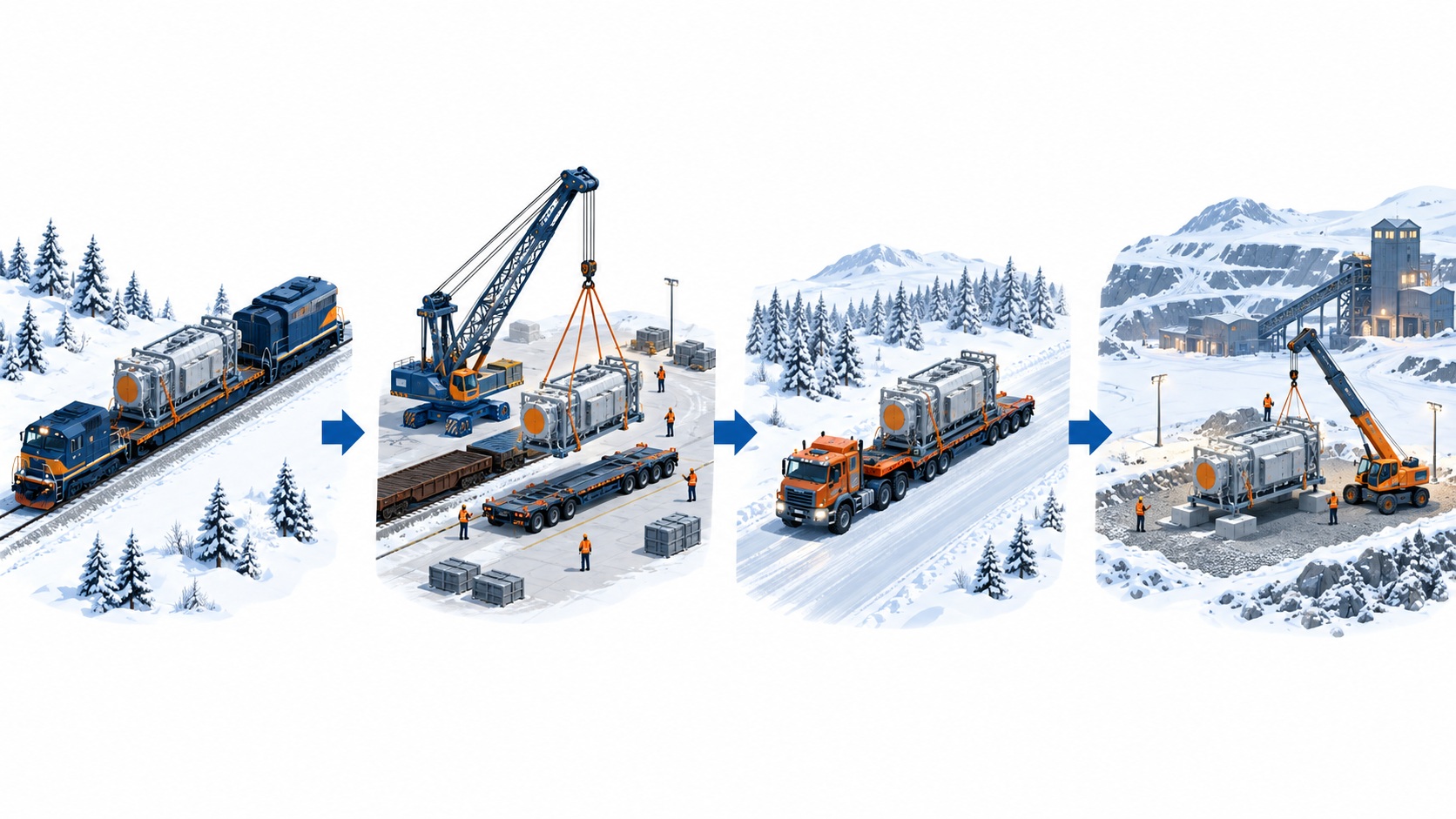

поставщик → магистральный транспорт → площадка перегрузки → тяжёлый автопоезд → зимник → технологическая дорога → объект
Подробнее разные варианты доставки в регион разобраны в статье «Как доставить груз в Якутию: авто, река, авиа или мультимодальная схема».

Когда зимник нужно сравнивать с речной схемой
Не каждый тяжёлый груз обязательно нужно везти зимой.
Если сроки позволяют, для крупной техники и промышленного оборудования может оказаться удобнее речной транспорт.
На сайте «Альтернативы» отдельно разобрана перевозка негабаритных и тяжеловесных грузов речным транспортом.
По воде удаётся перевозить крупные единицы техники и оборудования, которые сложно провести автомобильным маршрутом. Но речная схема зависит от навигации, а автомобильная по зимнику — от зимнего сезона.
Поэтому для части проектов правильный вопрос звучит не «какой тягач взять?», а в какой сезон и каким способом вообще выгоднее доставить груз.
Что влияет на стоимость перевозки по зимнику
Тариф за километр здесь мало что говорит.
На стоимость влияют:
- масса и габариты;
- тип трала;
- тягач;
- протяжённость зимнего участка;
- состояние дороги;
- необходимость сопровождения;
- разрешительная документация;
- простой и ожидание;
- погрузка и выгрузка;
- дополнительные автомобили;
- необходимость перегрузки.
Иногда дорогой транспорт с высокой проходимостью в итоге оказывается дешевле стандартной машины, если позволяет пройти маршрут без простоев и привлечения вспомогательной техники.
Как снизить риск лишних затрат
Большинство лишних расходов возникает не на дороге, а ещё до начала перевозки.
Проблемы появляются, если:
- неверно указаны размеры;
- фактическая масса отличается от заявленной;
- заранее не проверена площадка;
- машина выбрана без учёта зимника;
- не согласована выгрузка;
- груз готов позже запланированного срока.
Поэтому для сложного проекта полезно сравнить несколько вариантов ещё до заключения договоров с перевозчиками.
При необходимости «Альтернатива» выполняет технико-коммерческий консалтинг в логистике: анализирует маршрут, транспортную схему, ограничения, стоимость и риски.
Какие данные нужны для расчёта
Чтобы начать работу, желательно сразу передать:
- точку отправления;
- конечный объект;
- массу груза;
- длину, ширину и высоту;
- количество мест;
- фотографии;
- технические чертежи;
- желаемый срок доставки;
- информацию о погрузке и выгрузке.
Для техники также полезно знать, можно ли снять отдельные элементы и уменьшить транспортный габарит.
Чем точнее исходные данные, тем меньше изменений потребуется уже после подачи машины.
Как «Альтернатива» организует сложную зимнюю перевозку
Работа начинается с груза и конечного объекта.
Дальше специалисты:
- анализируют возможные маршруты;
- проверяют ограничения;
- подбирают транспорт;
- определяют схему размещения;
- организуют погрузку;
- контролируют прохождение зимнего участка;
- координируют доставку на объект;
- при необходимости подключают терминалы и другие виды транспорта.
Главная задача — не просто найти автомобиль нужной грузоподъёмности, а сделать так, чтобы груз действительно прошёл весь маршрут.
Заключение
Перевозка негабаритного или тяжеловесного груза по зимнику — это проектная логистика.
Здесь нельзя отдельно рассматривать трал, тягач, дорогу и конечный объект. Все элементы связаны между собой.
Чем тяжелее и крупнее груз, тем важнее заранее проверить маршрут, сезонные ограничения, ледовые переправы, погрузку, крепление и последнюю милю.
Компания «Альтернатива» организует такие перевозки в Якутии и других северных регионах, включая доставку техники, оборудования, металлоконструкций и других сложных грузов.
FAQ
Можно ли перевозить негабаритный груз по зимнику?
Да, если характеристики маршрута позволяют провести конкретный автопоезд. Перед отправкой проверяются масса, габариты, дорожные ограничения, переправы и конечный подъезд к объекту.
Что лучше для зимника — тягач 6×4 или 6×6?
Однозначного ответа нет. 6×4 подходит для более устойчивых дорог, а полный привод 6×6 может потребоваться на сложных зимних и грунтовых участках. Решение принимают по маршруту и условиям движения.
Какой трал используют для тяжёлого оборудования?
Тип полуприцепа зависит от массы, высоты и длины груза. Могут использоваться низкорамные, раздвижные и специализированные тяжеловозные платформы.
Можно ли отправлять тяжёлый груз в конце сезона?
Можно только после оценки состояния маршрута и действующих ограничений. Чем ближе окончание работы зимника, тем выше риск ухудшения дорожных условий.
Как рассчитывается стоимость перевозки?
Учитываются маршрут, характеристики груза, тип тягача и полуприцепа, необходимость разрешений и сопровождения, погрузка, выгрузка и сезонные условия.
За сколько времени лучше начинать подготовку?
Для нестандартного оборудования — заранее, до открытия или до планируемой даты выхода на зимник. Это даёт время проверить маршрут, найти подходящую технику и подготовить документы.
